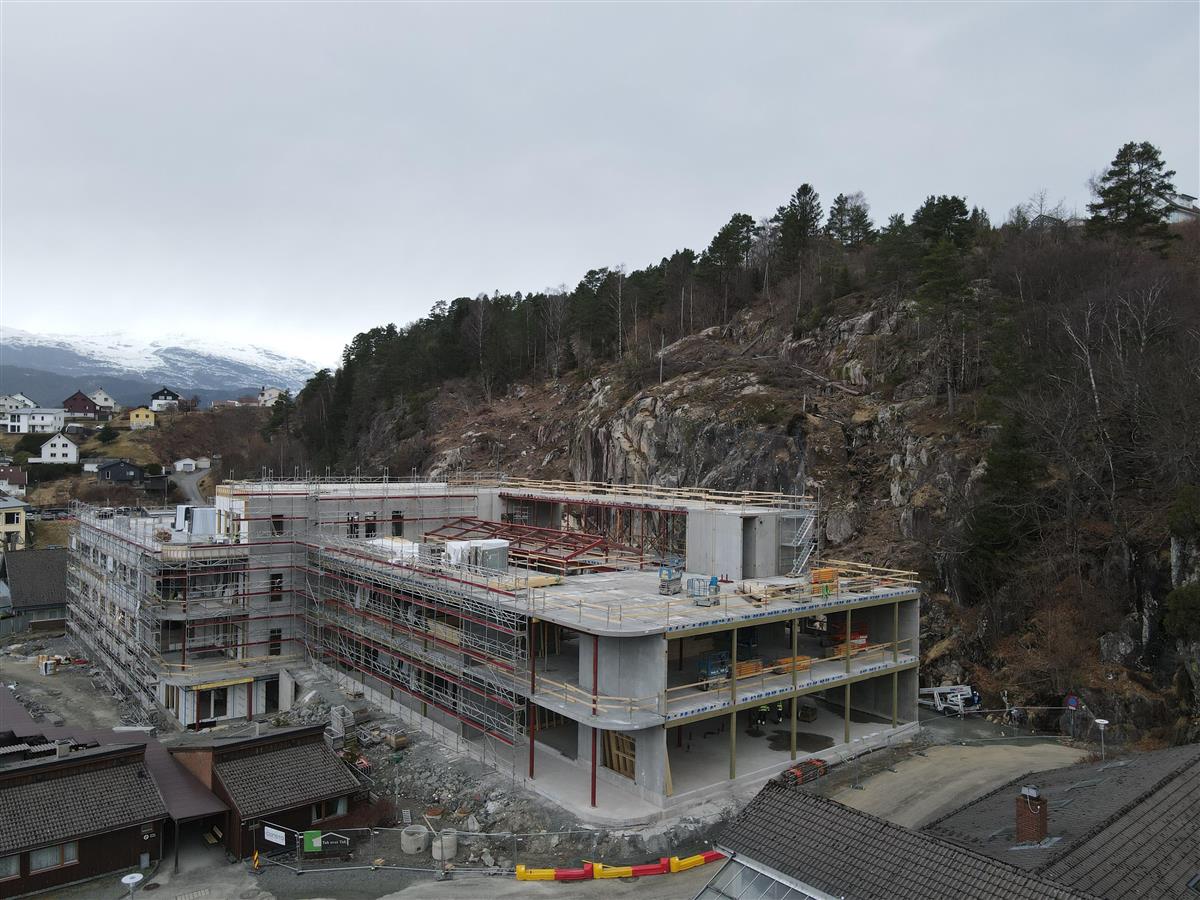

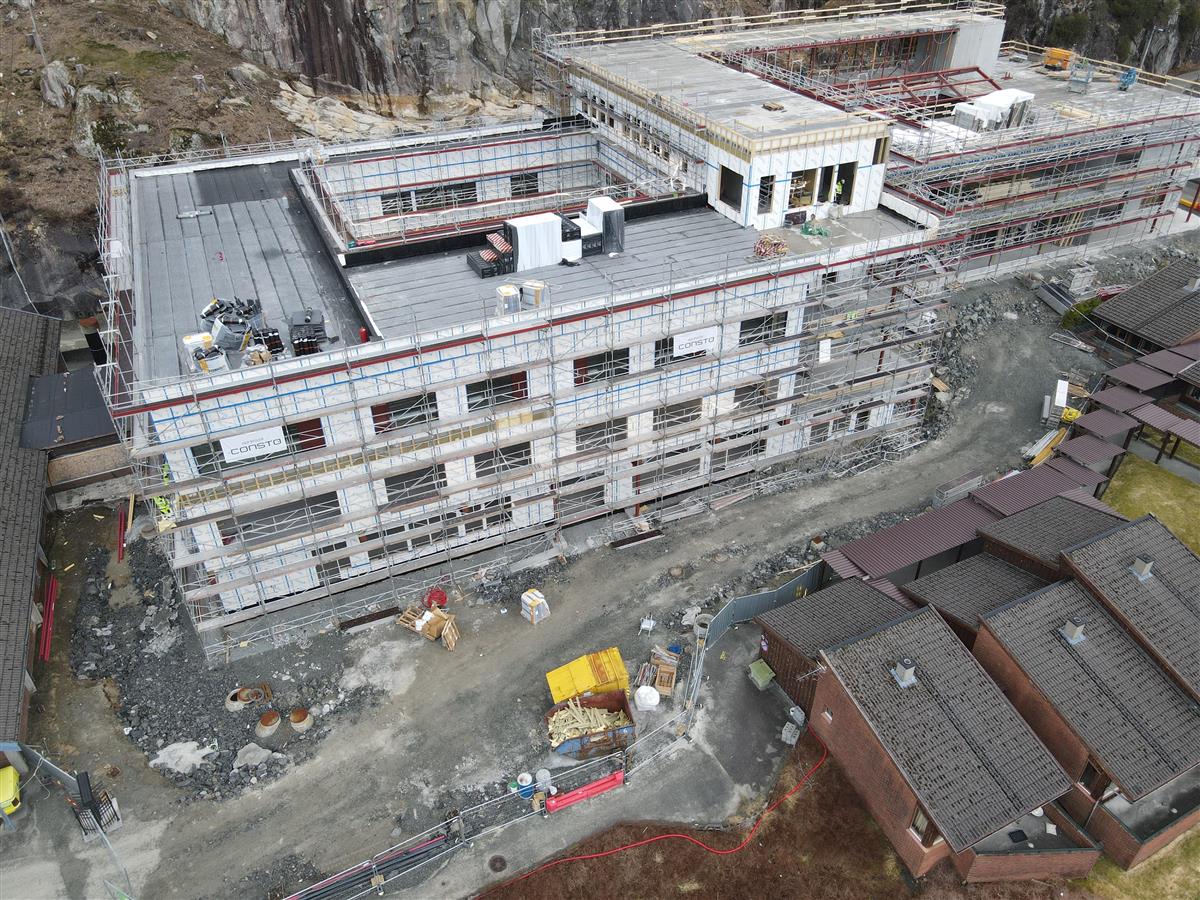

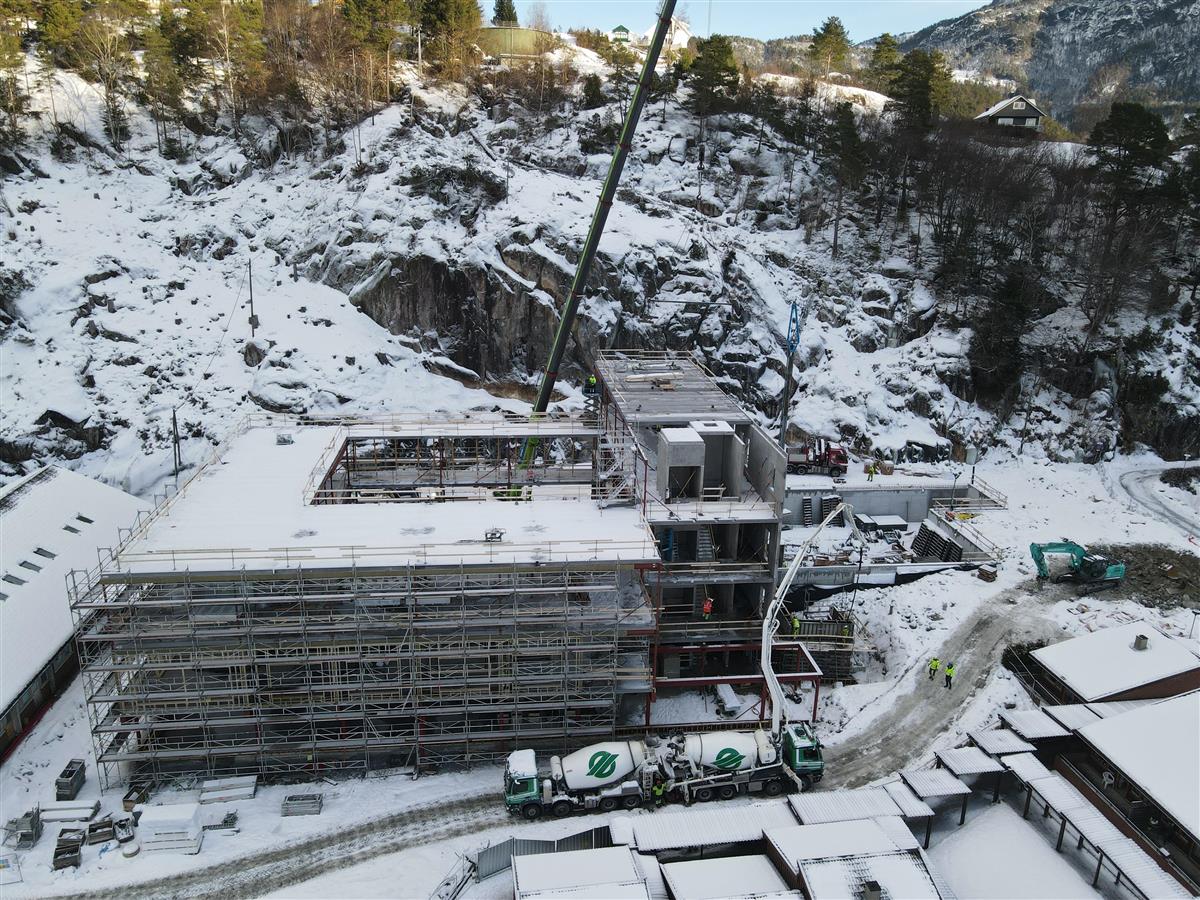

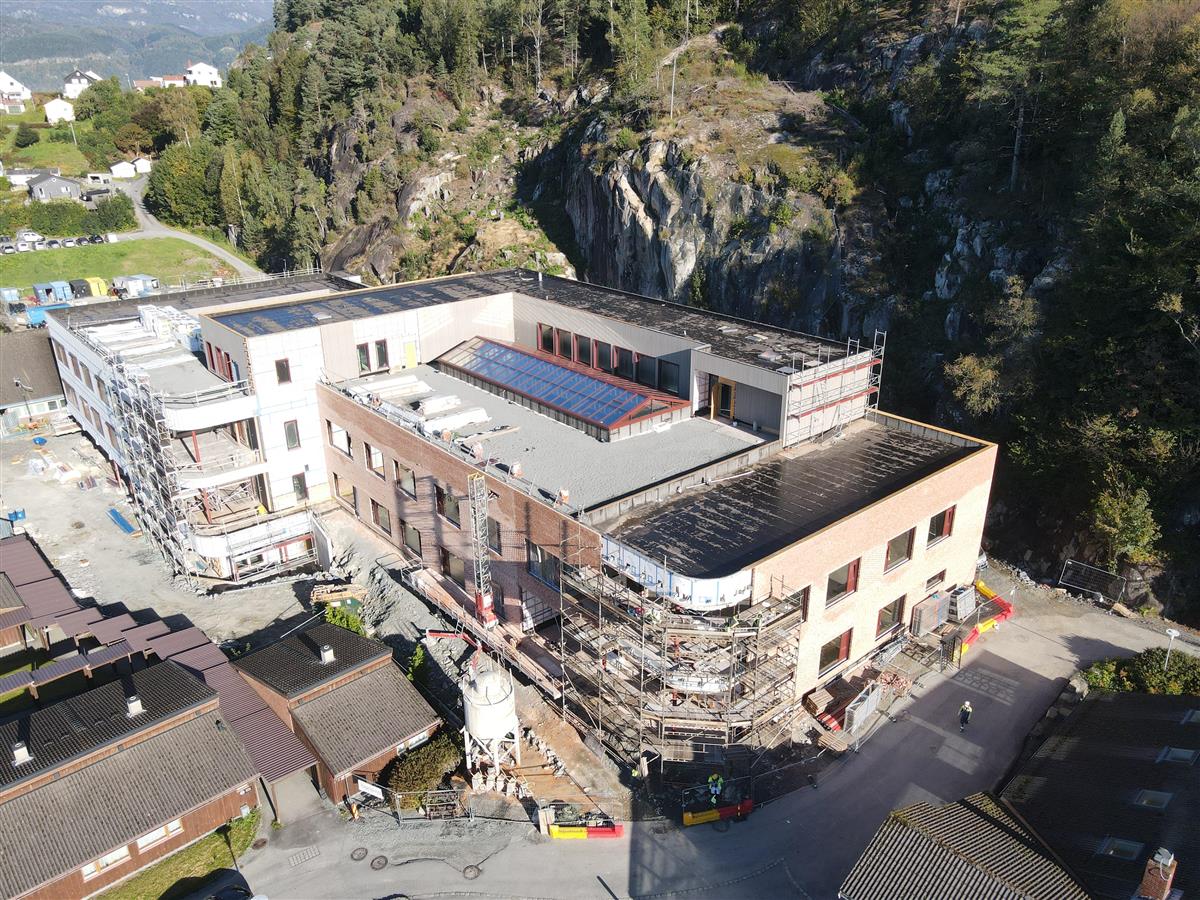

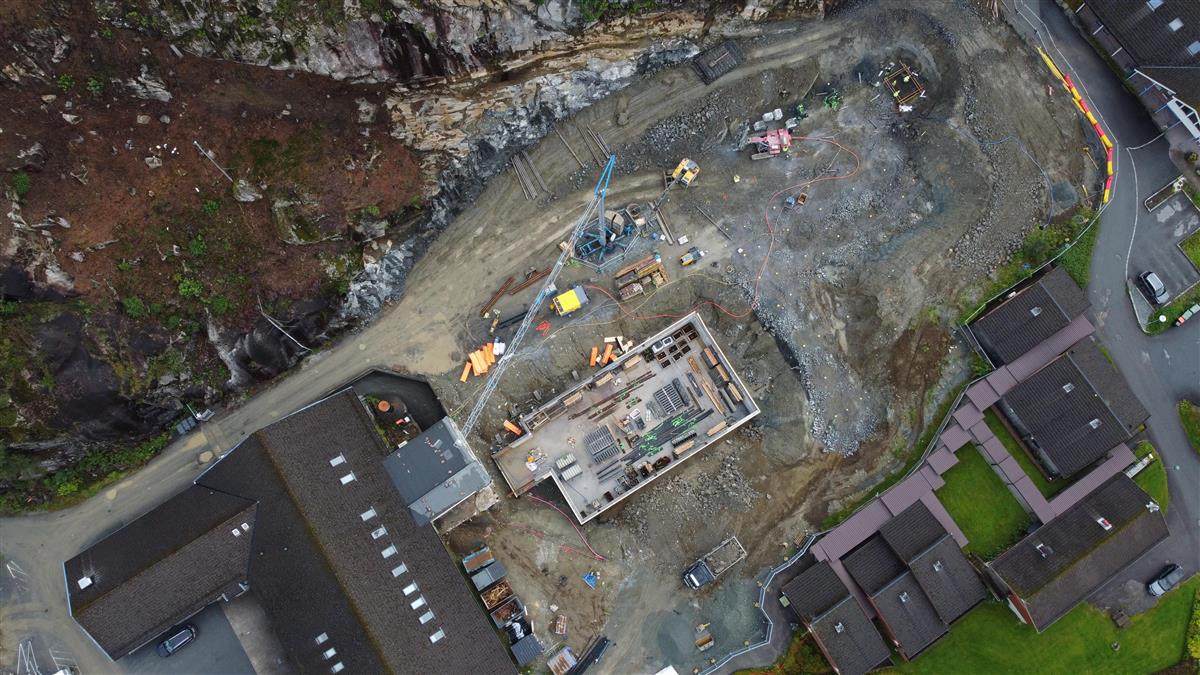

Bygget er tett og murarbeidet er i gang på baksida av bygget.

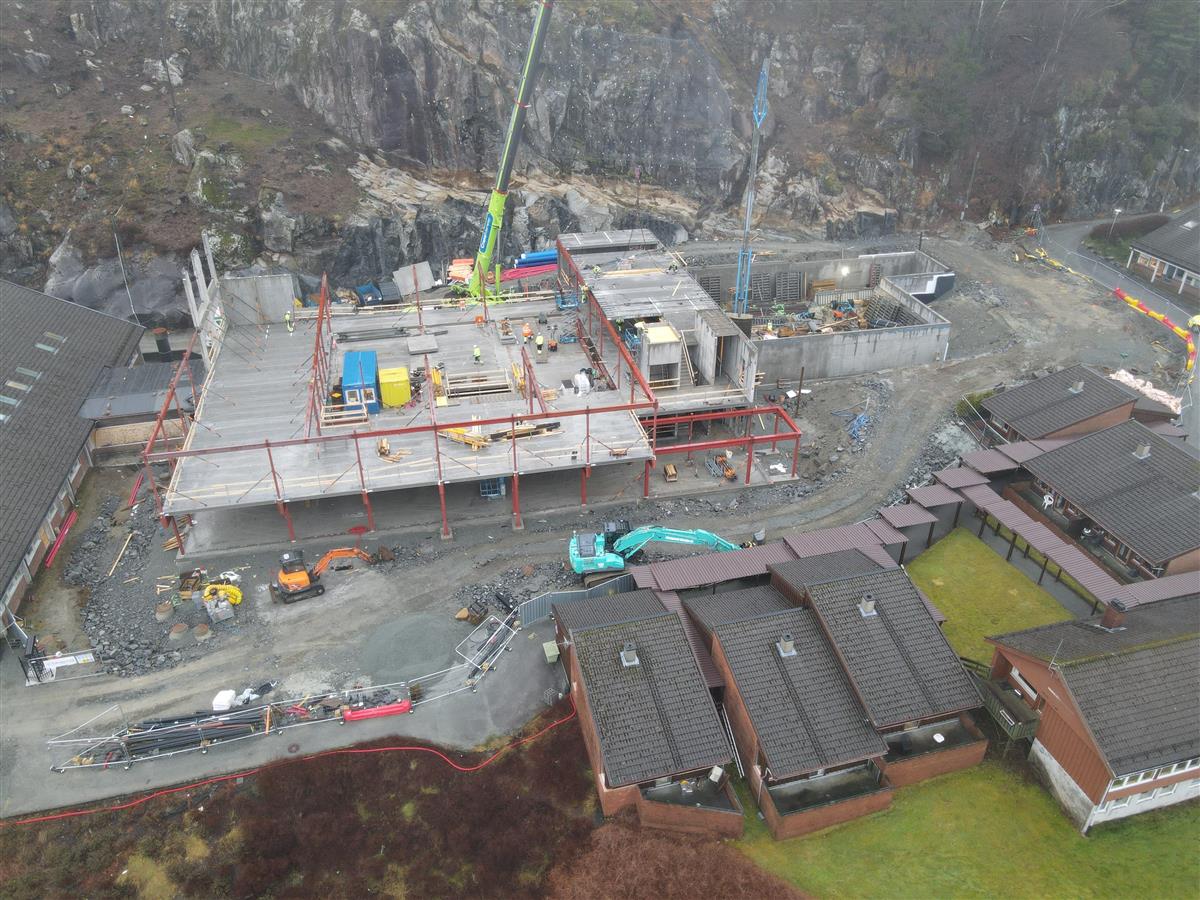

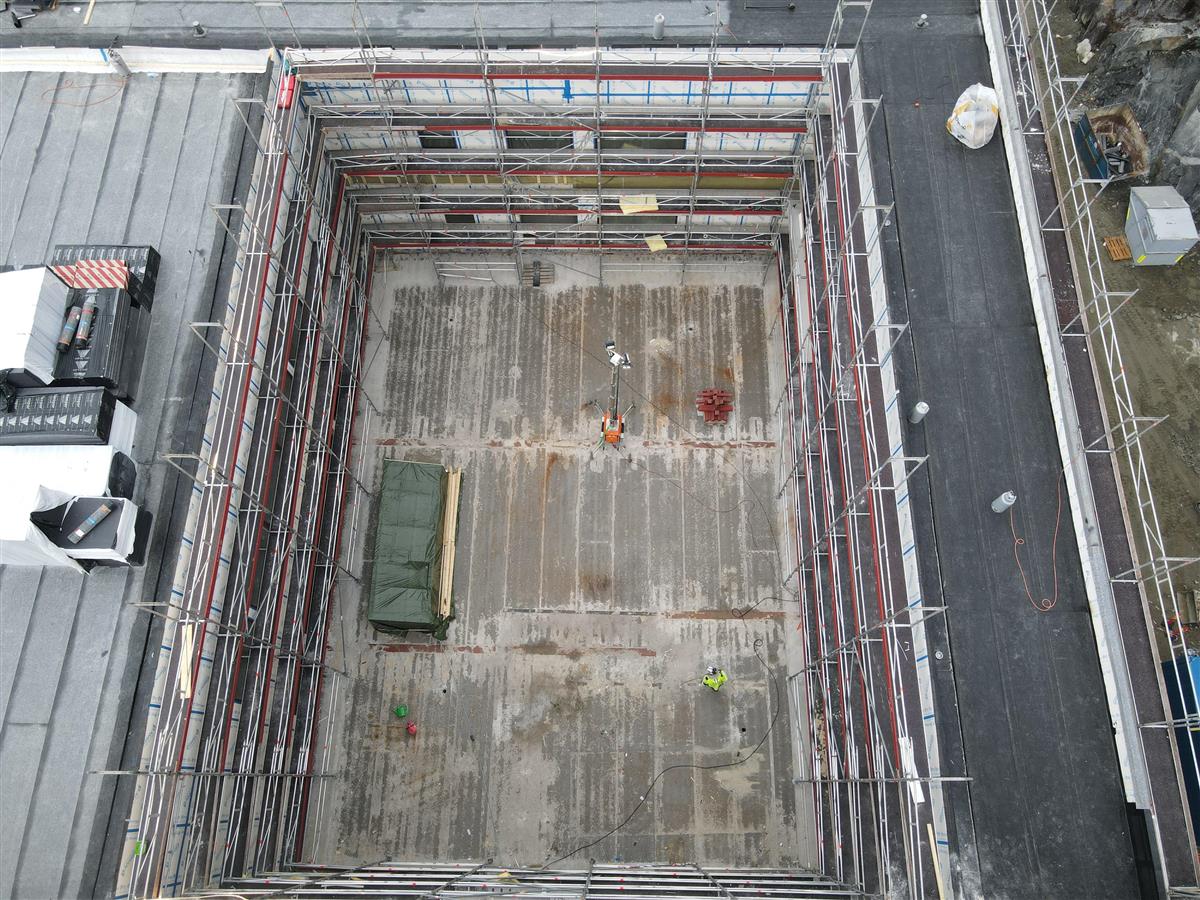

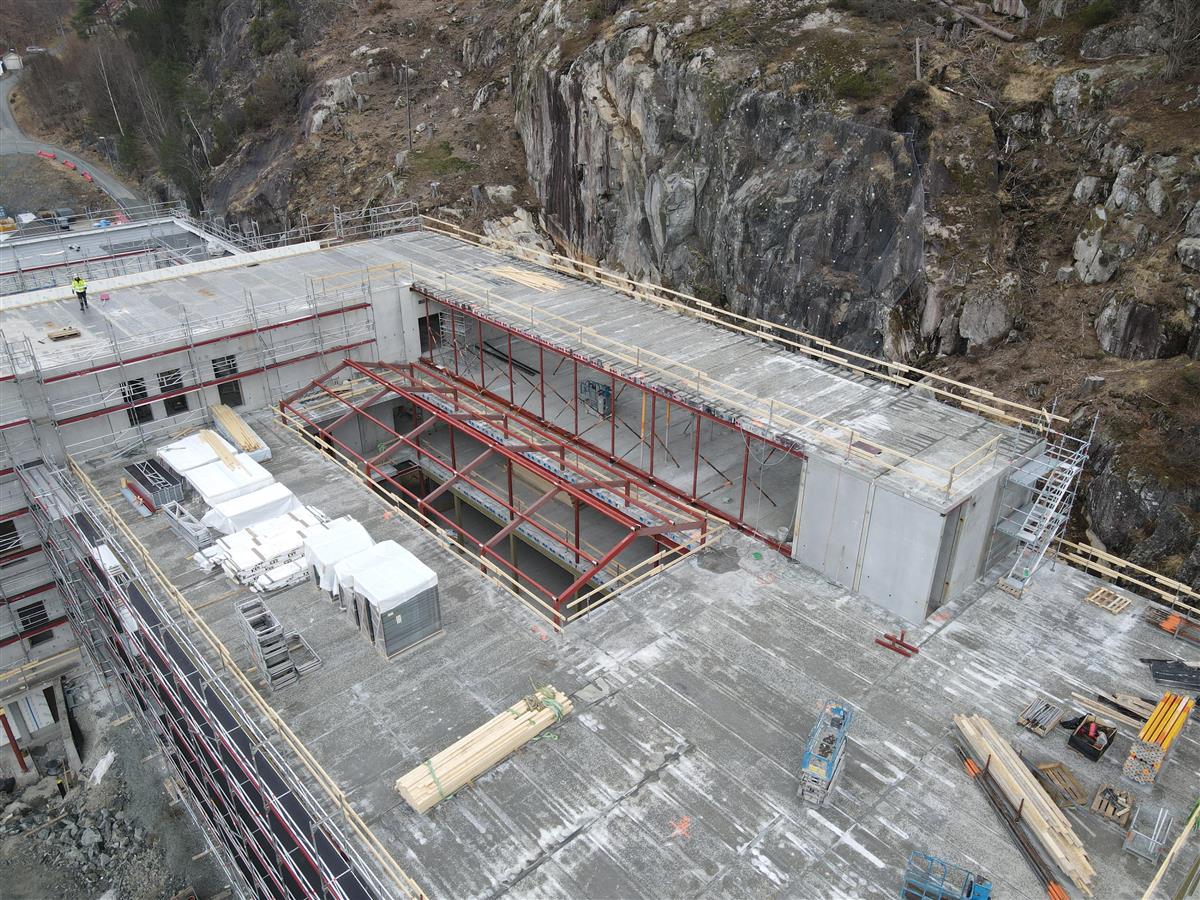

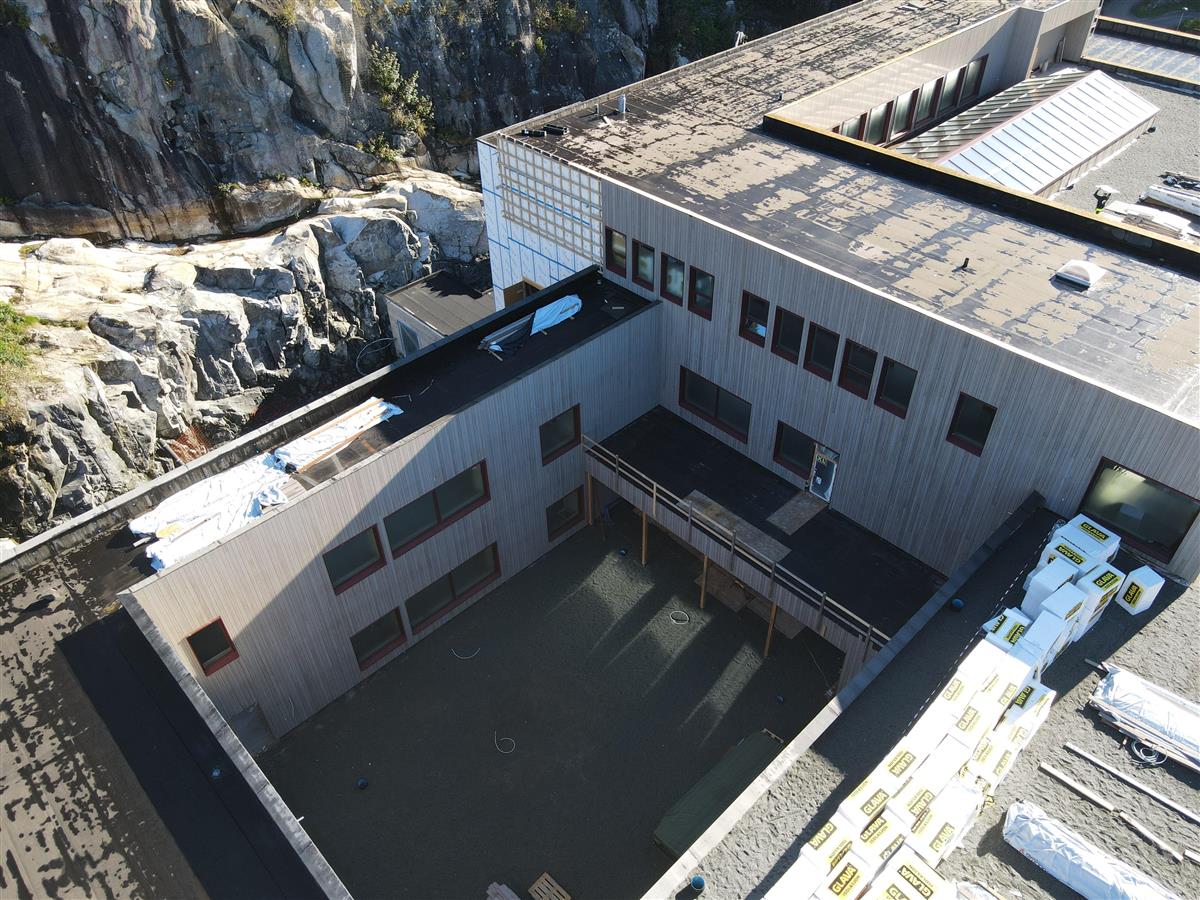

Innvendig er det full gang med alle tekniske fag. Innarveggane blir isolerte og plata på begge sider.
Det vil vera noko aktivitet innvendig i bygget gjennom heile juli.
Stengt veg 5. - 7. juli
Det meste av grøftearbeidet mellom sjukeheimen og Helsetunet blir ferdig i løpet av veke 26.
Nedsetting av kum i Eidsvegen blir utført i løpet av første helga i juli (fredag- søndag 5. - 7. juli).
Då stenger me krysset og vegen. Me opnar porten på Eide for gjennomkøyring til Hauen, kommunehuset og Helsetunet.

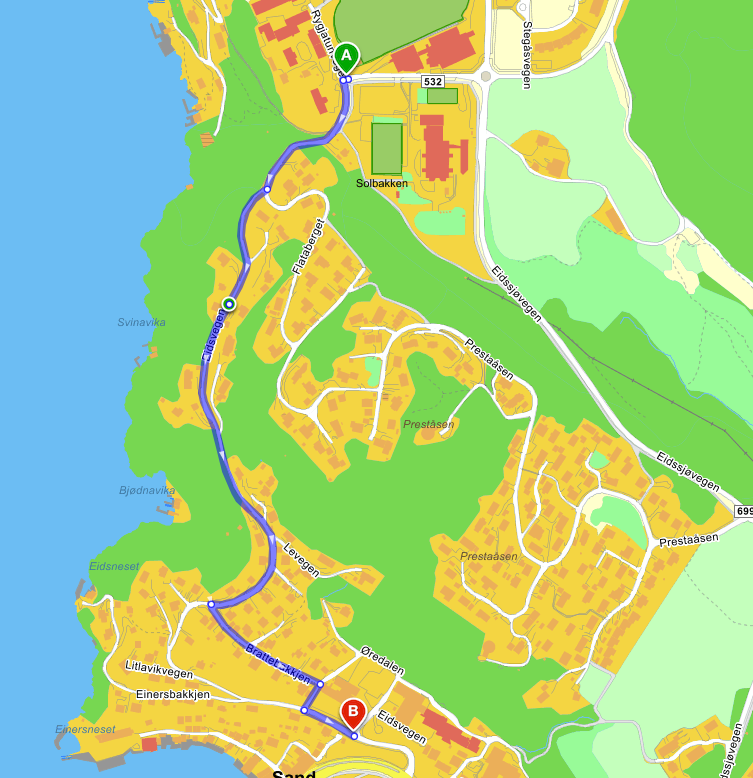

Omkøyring
Suldal kommune

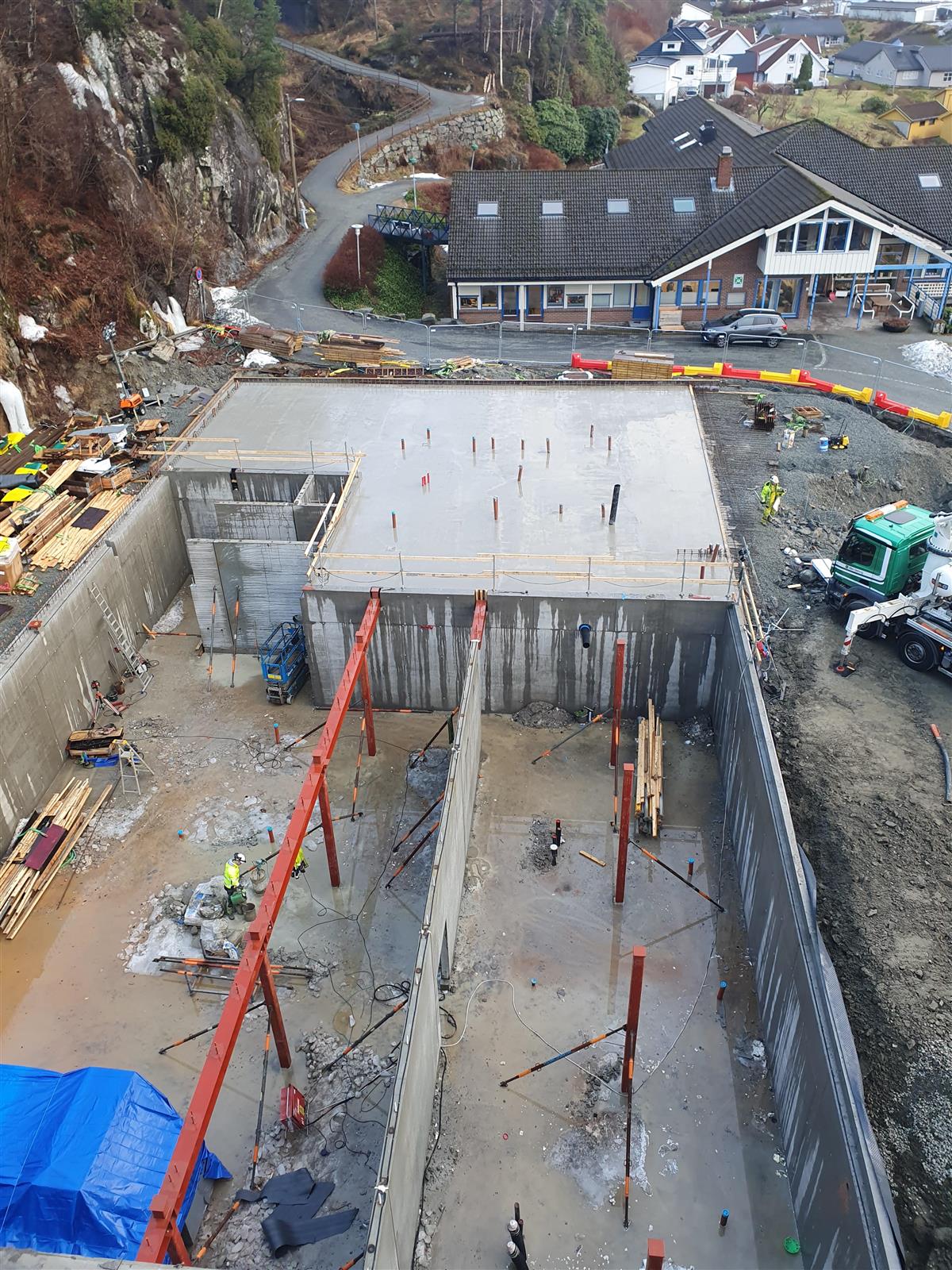

Prosjektet per juni 2024
